1-8月份十大重点工程最新进展情况

龙岩中心城市北部新城国网福建电力和盛高科生产性项目

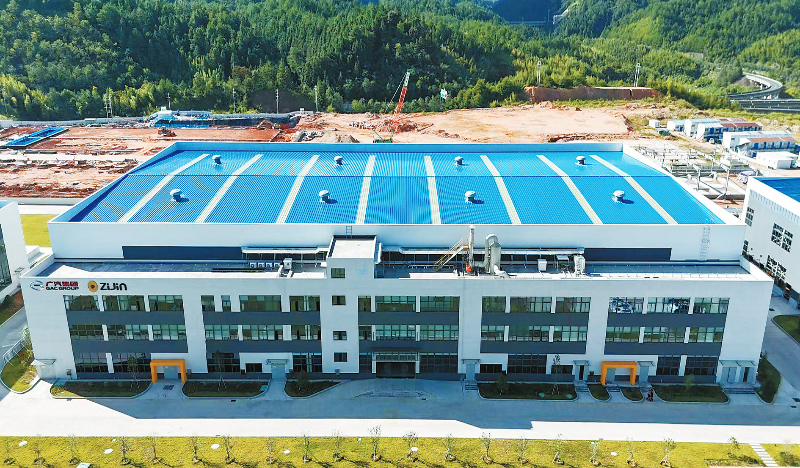

广汽紫金新能源电池综合利用项目(上杭优锂新能源5万吨/年磷酸铁锂综合利用项目)
年产5000吨节能电机用高性能稀土永磁材料建设项目

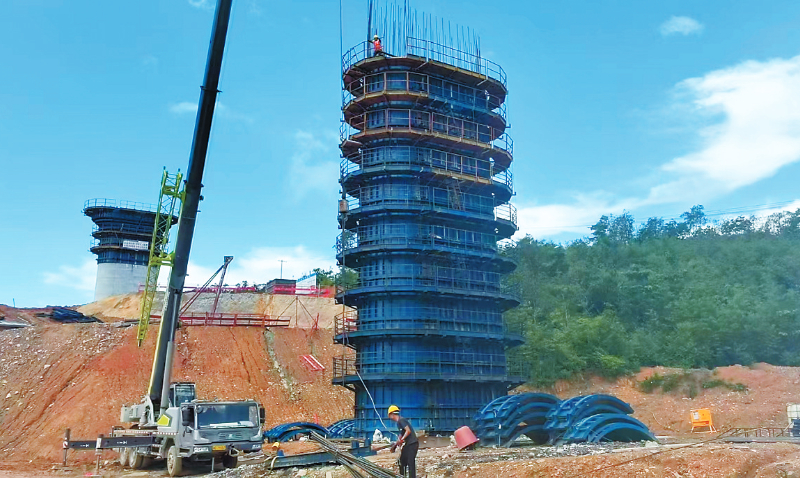

新建龙岩至龙川铁路武平至梅州段(福建段)项目下村特大桥建设现场

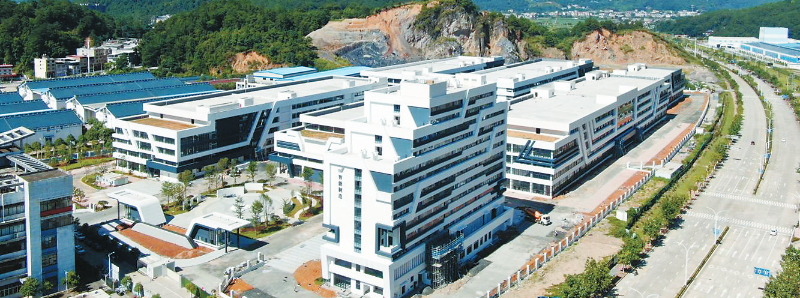

龙岩中心城市南部新城新能源智造产业园项目
1.龙岩新机场建设项目
工可报告已根据行业意见完成修编,并提交相关单位征求意见;省发改委已将资金承诺函相关文件报省政府;隘头场址内500kV五卓I路、II输电线路迁改工程已完成勘察设计合同签订。
2.新建龙岩至龙川铁路武平至梅州段(福建段)项目
下村特大桥24号桥墩完成浇筑,正线路基、桥梁、隧道等主体工程正在施工,分别完成设计的31.9%、22.2%、8.7%,路基土石方完成14.5万方,桥梁完成908米,隧道完成649米。
3.漳平抽水蓄能电站项目
项目先行用地已获自然资源部审批;新村安置点用地设计方案已完成编制;筹建期洞室及道路工程(Q1标段)临时用地报批和项目永久用地报批材料正在组卷;35KV施工电源工程招标施工图和概算正在修编完善;对外连接道路正在施工。
4.龙岩中心城市南部新城(龙岩高新区)产业建设项目
京东(龙岩)智能制造产业基地项目:5栋厂房已建成,1栋厂房进行外架拆除,3栋厂房主体施工。龙岩新能源智造产业园项目:厂房基本建成,正在装修扫尾及设备调试中;室外雨污管网铺设完成95%,路面垫层完成90%。龙岩恒丽智能产业园项目:1栋厂房主体1层施工,5栋厂房进行基础工程施工。
5.龙岩中心城市北部新城(厦龙合作区)产业建设项目
新罗区生物精细化工产业园一期建设项目:精化路、卓越路、园区路、美山路、新钢二路进行路基施工;卓越西侧挡墙已完工,新钢二路、卓越烃基东侧、污水处理厂、停车场进行挡墙施工。广龙岁金智谷智能装备产业园项目:总平方案8月19日已进行公示,同步安排施工图深化。国网福建电力和盛高科生产性项目:一期已竣工投产;二期正在进行二次施工装修方案施工图审查。厦龙标准化厂房二期:5#厂房已完成五方责任主体单位初验存在问题整改,6#厂房初验存在问题整改已完成50%,7#宿舍楼室外工程已完成98%。
6.广汽紫金新能源电池综合利用项目(上杭优锂新能源5万吨/年磷酸铁锂综合利用项目)
已完成部分设备联动调试,并进行设备试运行;水处理配电室机柜间进行地面硬化;辅房装修已完成并投入使用。
7.龙岩马坑铁矿采选扩能工程项目
井下工程项目安全设施设计已提交国家矿山安全监察局审查;地面配套工程,选矿厂预抛预筛系统及铁尾选钼系统已投入运行;科技楼项目已完成五层楼板浇捣;综合楼项目正在办理批准用地手续。
8.龙岩万安溪引水工程项目
TBM工区本月完成掘进91.5米,本年掘进1358.5米,累计完成掘进14591米,完成总长14959米的97.5%。
9.龙岩市第一医院分院综合院区一期项目
基础检测、桩基工程已完成;抗浮锚杆已完成85%、基础开挖已完成95%、垫层已完成75%、地下室底板防水卷材已完成70%、筏板基础已完成60%、地下室二层顶板已完成40%。
10.长汀稀土冶炼分离及深加工产业基地项目
年产5000吨节能电机用高性能稀土永磁材料建设项目:8月26日举办开工仪式,并进场施工。年产5000吨稀土冶炼分离技改搬迁项目:正在进行可研报告修改完善,开展项目安评、环评、能评编制等工作。
本版文图由市重点项目攻坚指挥部办公室提供
