1-7月十大重点工程最新进展情况

龙岩中心城市北部新城国网福建电力和盛高科生产性项目

龙岩万安溪引水工程

龙岩马坑铁矿采选扩能工程项目

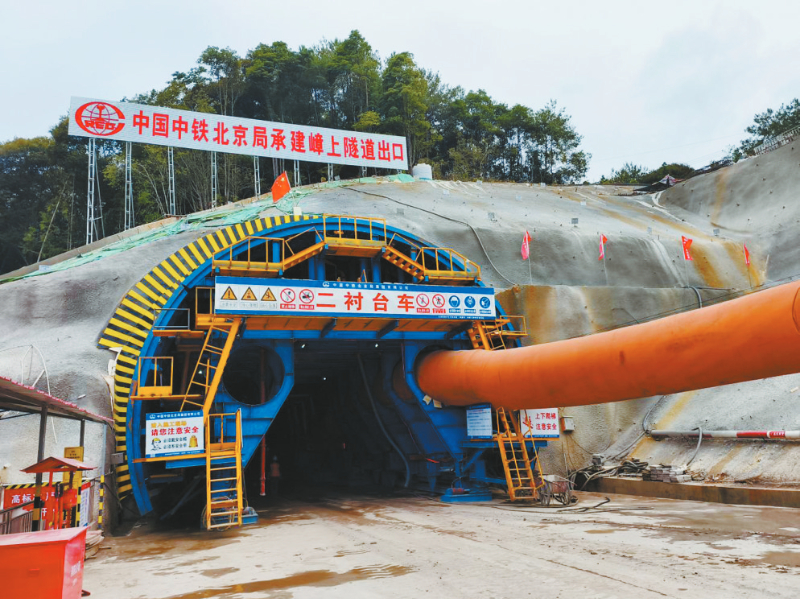

新建龙岩至龙川铁路武平至梅州段(福建段)项目嶂上隧道出口建设现场

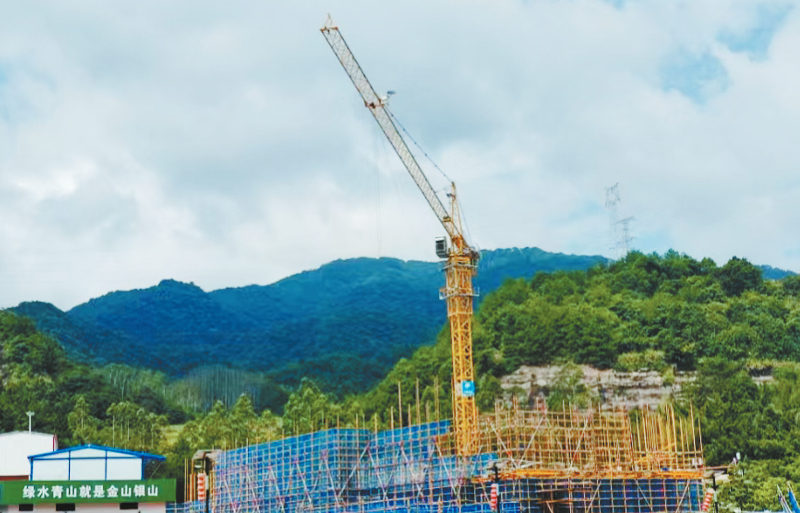

龙岩中心城市南部新城龙岩新能源智造产业园项目

1.龙岩新机场建设项目

工可报告已根据行业意见完成修编,并提交相关单位征求意见;7月11日,省发改委已出具节能评估报告审查意见;7月28日,福建龙岩新机场隘头场址内500kV五卓I路、II路输电线路迁改工程完成勘查设计招投标,并对中标候选人进行公示。

2.新建龙岩至龙川铁路武平至梅州段(福建段)项目

5个隧道工点已进入隧道内施工,正线路基、桥梁、隧道等主体工程正在施工,分别完成27.47%、19.07%、7.18%,路基土石方完成12.5万方,桥梁完成桩基413根、承台14个、墩身3个。

3.漳平抽水蓄能电站项目

项目控制性工程临时用地选址范围已确定、先行用地已通过省自然资源厅审核,正在开展项目永久用地报批组卷;已完成土地分户测量工作和100户房屋征收补偿协议签约,对外连接道路正在施工。

4.龙岩中心城市南部新城(龙岩高新区)产业建设项目

子项目京东(龙岩)智能制造产业基地项目:6栋厂房外架拆除70%,3栋厂房主体施工;4#、9#、10#、11#厂房已建成,6#、7#、8#厂房正在进行主体建设。子项目龙岩新能源智造产业园项目:厂房基本建成,室内装修扫尾阶段;室外雨污管网铺设完成92%,路面垫层完成78%,正进行室外植被种植。

5.龙岩中心城市北部新城(厦龙合作区)产业建设项目

子项目新罗区生物精细化工产业园一期建设项目:精化路、卓越路、美山路进行人行道及雨水管、电力管施工,美山路、园区路进行土方施工,新钢二路、污水处理厂、卓越烃基东侧、停车场进行挡墙施工。子项目新罗德泽锂离子电池碳基负极材料深加工项目:已于6月底正式投产。龙岩广龙岁金智谷(龙岩)智能装备产业园项目:正在根据意见修改总平方案,已办理“基坑支护和土方开挖”阶段的施工许可证。国网福建电力和盛高科生产性项目:一、二楼已竣工投产,二期三、四楼正在设计二次施工装修方案。厦龙标准化厂房二期:5#厂房单位工程自检完成,6#厂房室外工程已完成95%,7#宿舍楼室外工程已完成80%。

6.广汽紫金新能源电池综合利用项目(上杭优锂新能源5万吨/年磷酸铁锂综合利用项目)

已完成部分设备联动调试,并进行设备试运行;辅房装修已完成并投入使用。

7.龙岩马坑铁矿采选扩能工程项目

井下工程项目安全设施设计已提交国家矿山安全监察局审查;选矿厂预抛预筛系统及铁尾矿钼回收系统已投入运行;科技楼项目已完成地下室及一层板梁浇筑;综合楼项目已完成施工招标、土地农转用手续办理,正在办理批准用地手续。

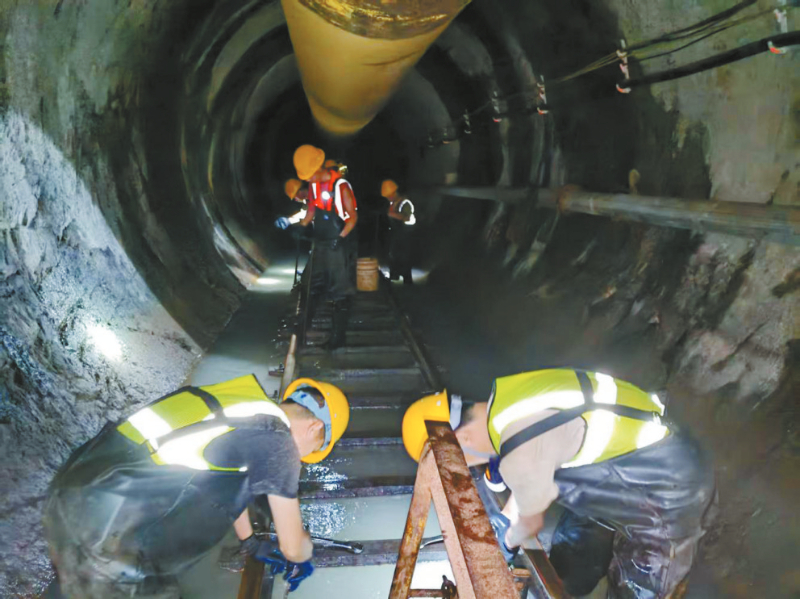

8.龙岩万安溪引水工程项目

TBM工区本月完成掘进174米,本年掘进1267.1米,累计完成掘进14499.5米,完成总长14959米的96.9%。

9.龙岩市第一医院分院综合院区一期项目

正进行地下室工程施工;抗浮锚杆已完成75.1%、基础开挖已完成91.6%、桩基工程已完成73.8%、垫层已完成62.6%、地下室底板防水卷材已完成53.5%、筏板基础已完成33.5%。

10.长汀稀土冶炼分离及深加工产业基地项目

年产5000吨节能电机用高性能稀土永磁材料建设项目:已完成项目前期手续办理,进行土建施工中标公示。年产5000吨稀土冶炼分离技改搬迁项目:正在进行可研报告修改完善、项目核准和安评、环评、能评编制等工作。

本版文图由市重点项目攻坚指挥部办公室提供
