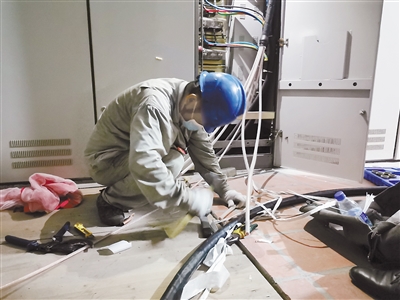

“电缆验收合格,具备送电条件。”5月17日16时26分,随着开关合闸的一声闷响,汀州医院急诊1号变传出一阵阵嗡鸣声,汀州医院急诊中心改造工程顺利送电,比要求时限提前一周。据悉,5月15日,长汀供电公司在接到汀州医院的申请后,按照特事特办的原则,于16日组织十几名业务骨干组成共产党员服务队进场施工。通过加班加点,17日下午工程竣工,确保了核酸检测室建设及使用的用电需求。
